Розпочато роботи над найдовшим у світі підводним кабелем – EuroAsia Interconnector.

Зображення: Wikipedia

На церемонії відкриття EuroAsia Interconnector президент Кіпру Нікос Анастасіадес заявив, що він покладе край енергетичній ізоляції його країни, з’єднавши електричну мережу з Грецією та Ізраїлем.

Офіційні особи відзначили початок робіт на EuroAsia Interconnector, який має стати найдовшим і найглибшим у світі підводним електричним кабелем. Перший етап полягає у з’єднанні мереж Кіпру та Греції через острів Крит, після чого будуть з’єднані Кіпр та Ізраїль.

Очікується, що будівництво буде завершено до кінця 2027 року, а введення в експлуатацію заплановано на першу половину 2028 року, заявив президент Кіпру Нікос Анастасіадес на церемонії інавгурації в Нікосії. Проект виведе Кіпр на шлях нової енергетичної ери та покладе край енергетичній ізоляції острова, підкреслив він.

EuroAsia Interconnector необхідний для підвищення потужності для інтеграції відновлюваних джерел енергії

Кіпр є останньою державою-членом Європейського Союзу, яка не є взаємопов’язаною зіншими членами. За словами Анастасіадеса, проект підвищить безпеку енергопостачання та допоможе ЄС досягти своїх кліматичних та енергетичних цілей шляхом інтеграції відновлюваних джерел. Він також наголосив на важливості майбутнього Євро-Африканського інтерконектору між Кіпром, Грецією та Єгиптом.

Підрядниками були обрані Siemens і Nexans. Кабель постійного струму високої напруги (HVDC) буде проходити на 3000 метрів нижче рівня моря в деяких районах між Кіпром і Грецією.

Загальна вартість становить 2,5 млрд євро, з яких 1,57 млрд євро припадає на першу фазу, яка має статус проекту спільного інтересу в ЄС, який схвалив виділення 657 мільйонів євро від Connecting Europe Facility, що є найбільшим грантом на сьогодні в рамках механізму проектів спільного інтересу.

Пілідес: Туреччина може спробувати заблокувати проект

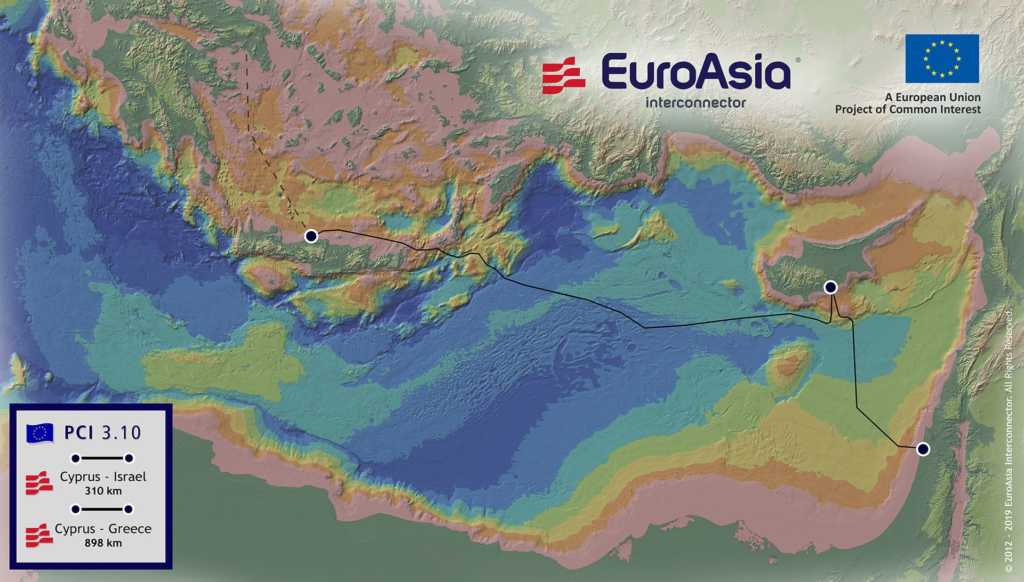

Кіпр виділив 100 мільйонів євро на проект у своєму Національному плані відновлення та стійкості. Перший етап передбачає потужність 1 ГВт, яку планується збільшити до 2 ГВт. Довжина підводної лінії становитиме 1208 кілометрів, ще 25 кілометрів – на суші. Ділянка Кіпр-Кріт має протяжність 898 кілометрів.

Міністр енергетики Натаса Пілідес окремо заявила, що Туреччина, можливо, спробує заблокувати проект. Однак вона висловила впевненість, що Кіпр може подолати таку проблему за допомогою доступних правових інструментів і зазначила, що уряд обговорює це питання з ЄС.

Напередодні інавгурації Анастасіадес заявив, що до 2027 року Кіпр досягне надлишку зеленої електроенергії в 120 ГВт-год, доступної для експорту або обміну. За його оцінками, обсяги зростуть до 1 ГВт-год у 2030 році та до понад 1,8 ГВт-год у 2033 році.

Джерело інформації: Balkan Green Energy News
